इटहरी।  झापाको दमकदेखि इलामको माङसेबुङ गाउँपालिका हुँदै पाँचथरको चिसोपानी पञ्चमी जोड्ने दमक–चिसोपानी सडक (फाल्गुनन्द मार्ग) निर्माण सुरु भएको ३४ वर्ष बितिसक्दा समेत कालोपत्र हुन सकेको छैन । झापा, इलाम र पाँचथरलाई जोड्ने महत्त्वपूर्ण पहुँच मार्गको रुपमा २०४९ सालमा निर्माण थालिएको सडक अझै अधुरै रहँदा स्थानीयले वर्षौंदेखि सास्ती खेप्नुपरेको छ ।

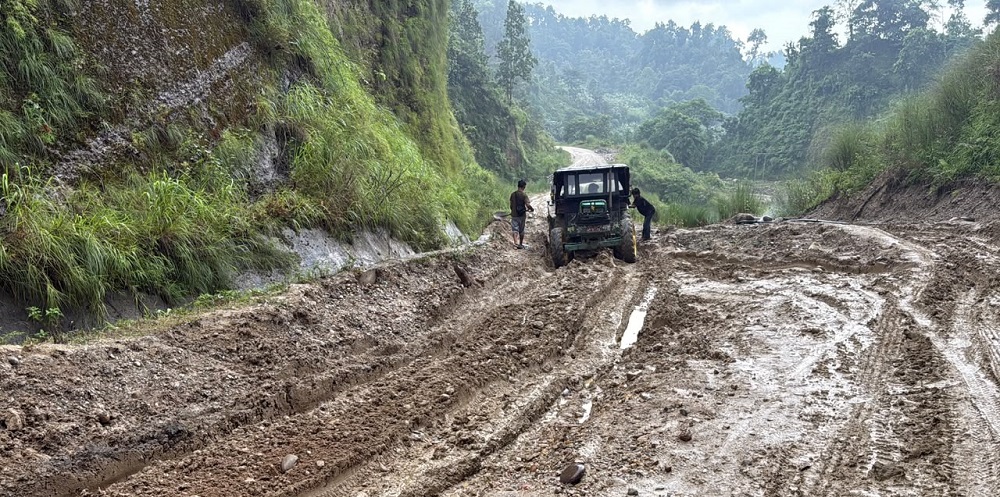

झापाको दमकस्थित जिरो प्वाइन्टदेखि पाँचथरको चिसोपानी पञ्चमीसम्म ३३ किलोमिटर सडकमध्ये करिब साढे पाँच किलोमिटर मात्र कालोपत्र भएको छ । एक किलोमिटर कालोपत्रको चरणमा छ भने करिब २६ किलोमिटरको यात्रा अझै सहज छैन । जिरो प्वाइन्टदेखि माङसेबुङ गाउँपालिका–४ मार्चेबुङसम्म साढे छ किलोमिटरबाहेक बाँकी सडकमा स्थानीयले हिलो, धुलो र जोखिमपूर्ण यात्राको समस्या भोग्नुपरिरहेको छ । हिउँदमा धुलो र बर्खामा हिलोका कारण स्थानीय विस्तापित हुनुपरेको छ भने यात्रुहरु आजित बनेका छन् ।यतिबेला मुस्किलले दमकदेखि चिसोपानीसम्मको यात्रा गर्नुपर्ने बाध्यता छ । लगातारको वर्षाका कारण सडक हिलाम्मे हुँदा यात्रामा जोखिम र सास्ती छ । वर्षा र बाढीले ठाउँठाउँमा खाल्डाखुल्डी परेको छ । ठाउँठाउँमा पोखरीझैँ पानी जमेको छ । अधिकांश क्षेत्र हिलाम्मे बनेको छ । सो सडकमा दैनिक सयौँ मालवाहक एवं यात्रुवाहक सवारीसाधन तथा मोटरसाइकल ओहोरदोहोर गर्ने गर्छन् । यात्रुहरुले जोखिम मोलेर कष्टकर यात्रा गर्न बाध्य छन् । आफूले समेत श्रमदान गरेर ट्रयाक खोलेको सो सडक साढे तीन दशक बितिसक्दा समेत नबन्नु विडम्बना रहको राई बताउनुहुन्छ । सूर्योदयको दृश्यावलोकन गर्न सकिने तीनथुम्बे र माङमालुङ डाँडा, चिताएको मनोकाङ्क्षा पूरा हुने गजुरमुखी धाम, सहिद रत्नकुमार वान्तवा सहादतस्थल आँपडाँडा, किरात धर्मावलम्बीहरुको आस्थाको केन्द्र लारुम्बा (माङसेबुङ) जस्ता विभिन्न धार्मिक एवं पर्यटकीयस्थलको अवलोकन गर्न आउने पर्यटकहरुलाई समेत आवतजावतमा समस्या हुने गरेको स्थानीयहरु बताउँछन् ।

सडक निर्माण पूरा नहुँदा इलामको माङसेबुङ र फाकफोकथुम गाउँपालिका एवं देउमाई नगरपालिका र पाँचथरका मिक्लाजुङ, फाल्गुनन्द, तम्बेवा, कुम्मायक गाउँपालिकालगायतका बासिन्दालाई झापा आउजाउ गर्न एवं दैनिक उपभोग्य सामग्री ओसारपसार गर्न समस्या भएको छ । यहाँका हजारौँ नागरिकले दैनिक आवतजावत गर्ने र कृषि उत्पादनलाई बजारसम्म पुर्‍याउन सकस हुँदा स्थानीयवासी आक्रोशित बनेका छन् । हिउँदमा धुलाम्मे र वर्खामा हिलाम्मे हुँदा यात्रा गर्न निकै कष्टकर बनेको पाँचथरको कुम्मायक गाउँपालिका–५ यासोकका चिरञ्जीवी घिमिरेले बताउनुभयो । माङसेबुङ गाउँपालिका–२ का यातायात व्यवसायी सुरेश योङहाङले बर्खाको समयमा दुःखले मात्र यातायातका साधन सञ्चालन गरिरहेको बताउनुभयो ।

सडकको हालसम्मको प्रगति

सो सडकको पहिलो खण्डअन्तर्गत जिरो प्वाइन्टदेखि मार्चेबुङसम्म छ दशमलव २९ किलोमिटर कालोपत्रे सम्झौता भएको आठ वर्ष पुग्यो । आठ वर्षमा साढे पाँच दशमलव २९ किलोमिटर मात्र कालोपत्र भएको छ । एक किलोमिटर अधुरै छ । सो सडकखण्ड कालोपत्रका लागि २०७५ साउन २९ गते ३० महिनामा सक्नेगरी महालक्ष्मी–किरातेश्वर जेभीले ठेक्का सम्झौता गरेको थियो । तर ठेकेदार कम्पनीले निर्धारित समयमा त काम गरेन नै, चौथो पटक म्याद थप गर्दा समेत काम सम्पन्न नगर्दा स्थानीयलाई यात्रा गर्न सास्ती छ । अन्तिमपटक थपिएको म्याद समेत २०८० असार मसान्तमै सकियो । २२ करोड ५९ लाख ६४ हजारमा छ दशमलव २९ किलोमिटर सडक कालोपत्रे गर्ने ठेक्का सम्झौता भएको थियो । हाल ठेकेदार कम्पनी महालक्ष्मी–किरातेश्वर जेभीले दैनिक जरिवानामा काम गरिरहेको सडक डिभिजन दमकका डिभिजन प्रमुख इन्जिनियर श्यामकुमार यादवले बताउनुभयो । त्यसबाहेक सो सडकअन्तर्गत झापाको दमकदेखि घर्तीदोधानसम्म रतुवा खोलाको किनारैकिनार र त्यसपछि माङसेबुङ–चतुरे–माङमालुङ–चिसोपानीसम्म करिब ३३ किलोमिटर ट्रयाक भने खुलेको छ ।

साढे दुई वर्षदेखि काम ठप्प

सो सडकको दोस्रो र तेस्रो खण्डको काम भने साढे दुई वर्षदेखि ठप्प रह्यो । दोस्रो खण्ड १५ किलोमिटर र तेस्रो खण्ड ११ किलोमिटर सडक चौडा गर्ने र कालोपत्रे गर्ने ठेक्का लुम्बिनी–गणपति जेभीले पाएको थियो । दुवै खण्ड सडक तीन वर्षमा कालोपत्र सम्पन्न गर्ने गरी २०७६ फागुन २ गते ठेक्का सम्झौता भएको थियो । दोस्रो खण्ड रु ५४ करोड ४४ लाख ८७ हजारमा र तेस्रो खण्ड रु ५९ करोड १५ लाख ३५ हजारमा ठेक्का सम्झौता भएको थियो । दुवै खण्डको म्याद २०७९ फागुन २ गते सकिए पनि काम सम्पन्न नभएपछि २०८० पुस मसान्तसम्म म्याद थपियो । तर, थपिएको समयमा दोस्रो खण्डमा करिब ६२ प्रतिशत र तेस्रो खण्डमा करिब २८ प्रतिशत मात्र काम गरेर ठेकेदार कम्पनी काम छाडेर हिँडेपछि सबै काम ठप्प रह्यो । ठेकेदार कम्पनीले काम छाडेर हिँडेपछि २०८० चैत १३ गते सरकारले लुम्बिनी–गणपति जेभीसँग ठेक्का सम्झौता रद्द गरी बैंक ग्यारेन्टी जफत ग¥यो । त्यसविरुद्ध विपक्षी कम्पनीले उच्च अदालत पाटनमा रिट दायर गरे पनि अदालतले रिट खारेज गरिदियो । यसअघि कम्पनीले जिल्ला अदालत झापामा करार सम्झौताको यथावत परिपालना गराइपाउँ भनी अर्को मुद्दा दायर गरेको थियो । सो मुद्दाको सम्बन्धमा जिल्ला अदालत झापाले २०८२ पुस २१ गते ‘मध्यस्थताद्वारा विवाद समाधान गराउनुपर्ने’ आदेश दिएको छ । आदेशको कार्यान्वयन हुन बाँकी रहेको सडक डिभिजन प्रमुख इन्जिनियर यादवले बताउनुभयो ।

पुरानो ठेक्का तोडेपछि नयाँ आह्वान

दमक–चिसोपानी सडकको ३३ किलोमिटरमध्ये २६ किलोमिटर सडक कालोपत्र गर्नका लागि सरकारले गत असार ५ गते पुनः नयाँ ठेक्का आह्वान गरेको छ । चालु आर्थिक वर्ष ०८३/८४ बाटै निर्माण सुरु हुने गरी ठेक्का आह्वान गरिएको सडक डिभिजन दमकका प्रमुख श्यामकुमार यादवले बताउनुभयो । त्यसका लागि १९ वटा निर्माण कम्पनीले प्रस्ताव पेस गरेका छन् । प्राविधिक प्रस्तावको मूल्याङ्कन गर्ने काम भइरहेकाले आर्थिक प्रस्ताव खोल्न केही समय लाग्ने उहाँले बताउनुभयो । यस सडकको २६ किलोमिटर कालोपत्र गर्नका लागि बहुवर्षे ठेक्का आह्वान हुँदा विभिन्न १९ वटा निर्माण कम्पनीले प्रस्ताव पेस गरेको बताइएको छ ।  प्राविधिक प्रस्तावको मल्याङ्कन भइरहेको छ, आर्थिक प्रस्ताव खोल्न अझ केही समय लाग्ने उल्लेख गर्दै उहाँले ठेक्का प्रक्रियाको काम सम्पन्न भएपछि सम्झौता हुनसाथ काम सुरु गरिने बताउनुभयो । सो सडक कालोपत्रेका लागि सङ्घीय सरकारले रु एक अर्ब ६४ करोडको स्रोत सहमति दिएको छ । चालु आवका लागि रु १२ करोड समेत विनियोजन भएको डिभिजन प्रमुख इन्जिनियर यादवले जानकारी दिनुभयो । जिल्ला अदालत झापाबाट मध्यस्तामार्फत मुद्दा टुङ्गो लगाउने आदेश आएपछि नयाँ प्रक्रिया थालिएको उहाँको भनाइ छ । निर्माण थालनी भएको साढे तीन दशकसम्म निर्माण हुन नसक्दा निरास भएका स्थानीयवासी यसपटक भने आशावादी छन् ।

मालवाहक सवारी चलाउन रोक

माङसेबुङ गाउँपालिकाले मङ्गलबारदेखि सो सडकमा हेभी मालवाहक सवारीसाधन ९ट्रक, टिप्पर, ट्रेलर/लोबेठ तथा अन्य भारी क्षमताका मालवाहक सवारी० चलाउन रोक लगाएको छ । माङसेबुङ गाउँपालिकाअन्तर्गत पर्ने क्षेत्रमा वर्षाका कारण क्षतिग्रस्त भई यातायात सञ्चालनमा जोखिम उत्पन्न भएपछि मर्मतसम्भार तथा पुनस्थापना कार्य भइरहेको हुँदा अनिश्चितकालसम्मका लागि मालवाहक सवारी सञ्चालनमा रोक लगाइएको माङसेबुङ गाउँपालिका कार्यवाहक अध्यक्ष विनोदकुमार नेम्बाङले बताउनुभयो ।

तीन पालिकाले मर्मतसम्भार गर्दै

नागरिकहरुलाई आवतजातवमा सहजताका लागि इलाम र पाँचथरका तीनवटा पालिकाले सो सडक मर्मतसम्भार सुरु गरेको छ । इलामको माङसेबुङ र फाकफोकथुम एवं पाँचथरको मिक्लाजुङ गाउँपालिकाले संयुक्त रुपमा सो सडक मर्मतसम्भारको काम सुरु गरेका हुन् । माङसेबुङ गाउँपालिकाले रु १५ लाख, फाकफोकथुम गाउँपालिकाले रु सात लाख र मिक्लाजुङ गाउँपालिकाले रु आठ लाखको साझेदारीमा कूल रु ३० लाखको लागतमा मर्मतसम्भारको काम सुरु गरिएको नेम्बाङले बताउनुभयो । बढी समस्याग्रस्त क्षेत्र माङसेबुङ–३ भञ्ज्याङदेखि माङसेबुङ–२ को माङबालुङ (रक्से) बजारसम्म खाल्डाखुल्डी सम्याउने र ग्राभेल गर्ने काम भइरहेको छ । सडक समयमै स्तरोन्नति भए माङसेबुङसहित इलाम र पाँचथरका हजारौँ नागरिकको आवागमन सहज हुने स्थानीयको भनाइ छ । सडक निर्माण पूरा हुँदा यस क्षेत्रको व्यापार, पर्यटन र समग्र आर्थिक गतिविधिमा समेत सकारात्मक प्रभाव पर्ने अपेक्षा गरिएको छ । सो सडक निर्माणको सुरुआत २०४९ सालमा सुरु गरिएको थियो ।
